Khánh Hòa: Tháo gỡ vướng mắc để đẩy nhanh Dự án Điện hạt nhân

XUÂN HƯỚNG

VHO - Tỉnh Khánh Hòa đang gặp một số vướng mắc trong việc triển khai Dự án Điện hạt nhân Ninh Thuận (gồm Nhà máy Điện hạt nhân Ninh Thuận 1 và Nhà máy Điện hạt nhân Ninh Thuận 2), đặc biệt là các vấn đề liên quan đến ranh giới giải phóng mặt bằng và các thủ tục pháp lý cần sự tham gia của các cơ quan Trung ương.

Khánh Hòa: Tháo gỡ vướng mắc để đẩy nhanh Dự án Điện hạt nhân - ảnh 1

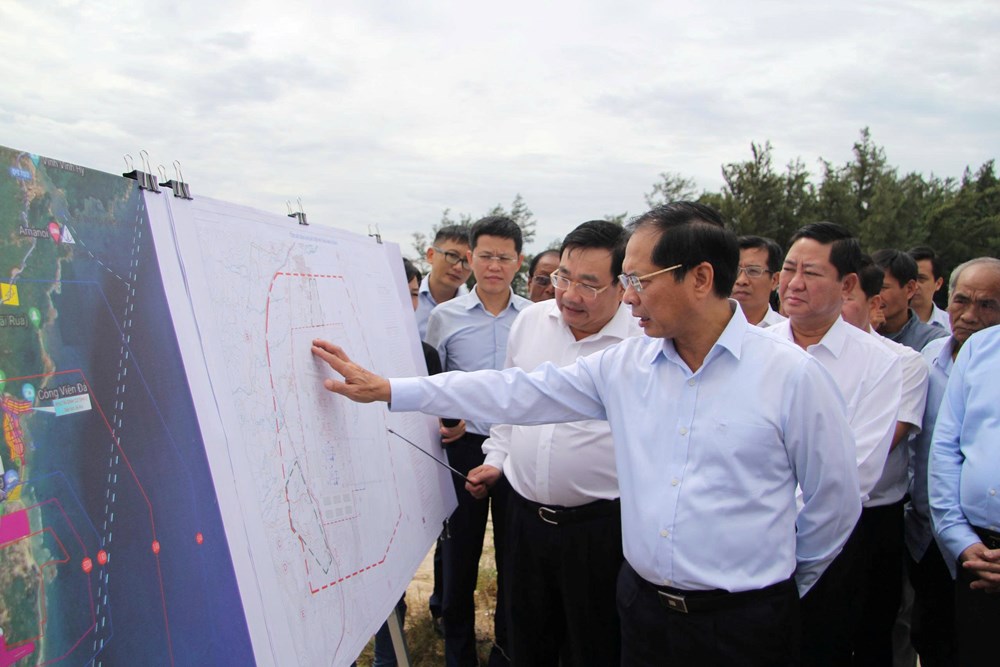

Lãnh đạo tỉnh Khánh Hòa báo cáo tiến độ triển khai Dự án Điện hạt nhân

Tỉnh Khánh Hòa đã báo cáo và Phó Thủ tướng Chính phủ Bùi Thanh Sơn để chỉ đạo các Bộ, ngành liên quan sớm tìm phương án tháo gỡ.

Để đảm bảo quyền lợi tối đa cho người dân, Hội đồng nhân dân tỉnh Khánh Hòa đã ban hành Nghị quyết số 13/2025/NQ-HĐND về cơ chế bồi thường ở mức cao nhất. Cùng với việc tuyên truyền sâu rộng, những chính sách này đã nhận được sự đồng thuận cao từ người dân trong vùng dự án.

Theo Sở Công thương tỉnh Khánh Hòa, công tác giải phóng mặt bằng cho hai Dự án Điện hạt nhân Ninh Thuận đang được triển khai tích cực. Tính đến nay, tổng diện tích đất cần thu hồi là 1.130,14 ha, ảnh hưởng đến 1.153 hộ dân với 5.229 nhân khẩu.

Cụ thể, khu vực hai nhà máy điện hạt nhân có tổng diện tích thu hồi là 815,03 ha. Hai khu tái định cư với tổng diện tích 119,25 ha đã được quy hoạch, cung cấp 1.490 lô đất ở với nhiều diện tích đa dạng để người dân lựa chọn.

Về tiến độ cụ thể, Nhà máy Điện hạt nhân Ninh Thuận 1 (thuộc xã Phước Dinh) đã ban hành thông báo thu hồi đất cho 497 đối tượng, hoàn thành kiểm kê và đang xác minh nguồn gốc đất. Nhà máy Điện hạt nhân Ninh Thuận 2 (thuộc xã Vĩnh Hải) đã kiểm kê xong cho 534 hộ dân, 3 tổ chức và 1.812 ngôi mộ, hiện đang hoàn thiện hồ sơ pháp lý.

Khánh Hòa: Tháo gỡ vướng mắc để đẩy nhanh Dự án Điện hạt nhân - ảnh 2
Phó Thủ tướng Chính phủ Bùi Thanh Sơn kiểm tra, giải quyết vướng mắc Dự án Điện hạt nhân Ninh Thuận

Đối với các khu vực phụ trợ, công tác giải phóng mặt bằng cũng đang được đẩy nhanh. Khu tái định canh đã hoàn thành kiểm kê và phê duyệt giá đất bồi thường. Trong khi đó, khu chỉnh trang dân cư hiện hữu đã kiểm kê xong cho 59 hộ dân và 3 tổ chức.

Dự án điện hạt nhân được Quốc hội thông qua chủ trương đầu tư (Nghị quyết 174/2024/QH15) và có các cơ chế, chính sách đặc thù (Nghị quyết 189/2025/QH15), tạo hành lang pháp lý rõ ràng. Sự đồng thuận từ Trung ương đến địa phương là một thuận lợi lớn.

Ông Hồ Xuân Ninh, Giám đốc Sở Công thương tỉnh Khánh Hòa cho biết, tỉnh Khánh Hòa đã nhiều lần kiến nghị lên Chính phủ và các bộ ngành để tháo gỡ vướng mắc. Gần đây, Phó Thủ tướng Bùi Thanh Sơn đã chỉ đạo các Bộ, ngành Trung ương tham mưu giải quyết.

Về nguồn vốn, dự án đã được bố trí 3.236 tỉ đồng. Bộ Tài chính đang xem xét phân bổ thêm vốn để địa phương tiếp tục triển khai. Tiến độ cụ thể của dự án sẽ được thực hiện theo kế hoạch tổng thể của Chính phủ, đảm bảo các điều kiện về kỹ thuật, an toàn và tài chính.

Khánh Hòa: Tháo gỡ vướng mắc để đẩy nhanh Dự án Điện hạt nhân - ảnh 3
Phó Thủ tướng Bùi Thanh Sơn tặng quà cho người dân vùng Dự án Điện hạt nhân Ninh Thuận

Theo kế hoạch, báo cáo nghiên cứu tiền khả thi của Nhà máy Điện hạt nhân Ninh Thuận 1 sẽ hoàn thành vào tháng 9.2025, còn Nhà máy Điện hạt nhân Ninh Thuận 2 vào tháng 6.2026.

Tiến độ thi công và thời điểm vận hành cụ thể sẽ phụ thuộc vào việc đáp ứng đủ các điều kiện kỹ thuật, an toàn, tài chính và nhân lực, với mục tiêu hoàn thành vào giai đoạn 2030-2031 và vận hành từ 2035-2038.
