Thanh tra sân bay Long Thành: Những gói thầu nào bị nêu thiếu sót, vi phạm?

TUẤN ĐÔNG

VHO - Thanh tra Chính phủ chỉ ra nhiều thiếu sót, vi phạm tại các Gói thầu XD01, XD02, 5.6 và 5.10 thuộc Dự án Cảng hàng không quốc tế Long Thành giai đoạn 1.

Theo Kết luận thanh tra số 318/KL-TTCP ngày 18.6.2026, việc thực hiện trình tự, thủ tục phê duyệt dự án, điều kiện năng lực của Ban Quản lý dự án, nguồn vốn thực hiện các dự án thành phần cũng như quá trình triển khai các gói thầu nêu trên còn có nhiều thiếu sót, vi phạm.

Thanh tra sân bay Long Thành: Những gói thầu nào bị nêu thiếu sót, vi phạm? - ảnh 1

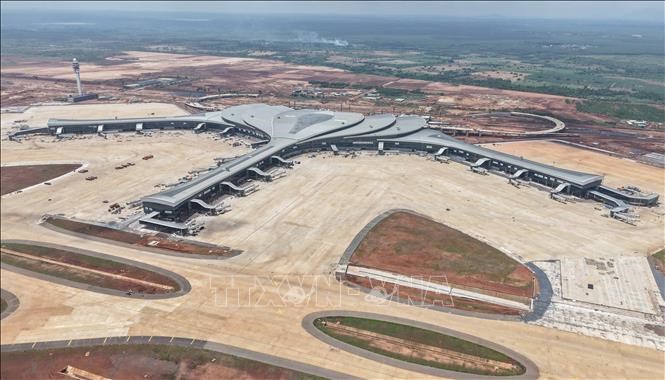

Sân bay Long Thành tháng 7.2026. Ảnh: TTXVN

Đối với Gói thầu XD01 và XD02 thuộc Dự án thành phần 2, Thanh tra Chính phủ chỉ ra các tồn tại trong việc lập, thẩm định và phê duyệt dự toán; lập hồ sơ mời thầu; thương thảo và ký kết hợp đồng. Những vấn đề này được xác định không chỉ ở giai đoạn lựa chọn nhà thầu mà còn kéo dài sang quá trình tổ chức thực hiện hợp đồng.

Cụ thể, công tác quản lý hồ sơ chất lượng, quản lý thực hiện hợp đồng, thực hiện bảo hiểm bắt buộc, tạm ứng, nghiệm thu và thanh toán còn có thiếu sót, vi phạm. Việc quản lý vật tư, vật liệu, thiết bị; lập hóa đơn và kê khai thuế giá trị gia tăng vãng lai cũng được Thanh tra Chính phủ nêu trong kết luận.

Tại Dự án thành phần 3, qua thanh tra Gói thầu 5.6 và Gói thầu 5.10, Thanh tra Chính phủ tiếp tục chỉ rõ nhiều vấn đề liên quan đến hồ sơ mời thầu, đánh giá hồ sơ dự thầu và thương thảo hợp đồng. Đây là những khâu có vai trò quan trọng trong việc bảo đảm tính cạnh tranh, minh bạch và hiệu quả của quá trình lựa chọn nhà thầu.

Bên cạnh đó, các tồn tại còn được nêu trong quản lý chất lượng, vật liệu, thiết bị, biện pháp thi công và quản lý tiến độ. Công tác thực hiện bảo hiểm, nghiệm thu, thanh toán, quản lý nhà thầu phụ, điều chỉnh giá hợp đồng và kê khai thuế giá trị gia tăng vãng lai cũng được xác định còn nhiều thiếu sót, vi phạm.

Đáng chú ý, kết luận thanh tra nêu việc nhà thầu chính, nhà thầu phụ ký hợp đồng giao cho nhà thầu khác thực hiện một phần công việc thuộc các gói thầu khi chưa được chủ đầu tư chấp thuận. Nội dung này được Thanh tra Chính phủ xác định trong quá trình thanh tra các gói thầu và là một trong những vấn đề đáng chú ý liên quan đến việc quản lý, thực hiện hợp đồng.

Từ kết quả thanh tra, Thanh tra Chính phủ đã chuyển thông tin đến Bộ Công an để xem xét điều tra, xử lý theo quy định pháp luật đối với một số nhà thầu có liên quan đến việc chuyển nhượng thầu và các vi phạm khác tại các gói thầu được nêu trong kết luận.

Đồng thời, kết luận thanh tra cũng được chuyển đến Bộ Công an để xem xét, xử lý các vi phạm trong việc lựa chọn nhà thầu và những nội dung khác liên quan đến vụ án hình sự do Cơ quan Cảnh sát điều tra - Bộ Công an đang điều tra, nếu có.

Thanh tra Chính phủ kiến nghị các cơ quan liên quan, trong đó có Bộ Tài chính, Bộ Xây dựng, Ngân hàng Nhà nước Việt Nam, UBND TP. Đồng Nai cùng các chủ đầu tư là VATM và ACV, theo chức năng, nhiệm vụ và thẩm quyền, tổ chức rà soát, chấn chỉnh, khắc phục các thiếu sót, vi phạm; đồng thời xử lý trách nhiệm đối với tập thể, cá nhân liên quan theo đúng quy định pháp luật.

Trước đó, ngày 2.7.2026, Văn phòng Chính phủ có Văn bản số 6371/VPCP-V.I thông báo ý kiến của Phó Thủ tướng Chính phủ Lê Tiến Châu chỉ đạo thực hiện Kết luận thanh tra số 318/KL-TTCP. Thanh tra Chính phủ đề nghị các bộ, ngành, địa phương, VATM, ACV và các cơ quan, đơn vị liên quan thực hiện nghiêm kết luận thanh tra và ý kiến chỉ đạo của Phó Thủ tướng Chính phủ.
